2019-07-11 浏览次数:111 来源:

盂县电厂2*100万千瓦发电项目位于山西省阳泉市盂县牛村镇温池村,占地约558亩。新建机组选用国产先进的超超临界燃煤锅炉,采用SCR脱硝设备、高效电袋除尘器、石灰石湿法脱硫装置、湿式电除尘等主要大气污染防治设施,主要大气污染物达到超低排放。

本项目由中核华兴达丰陕西分公司负责,为满足锅炉装置建筑安装施工材料的水平与垂直运输要求,在锅炉两侧各放置一台STT3330-160t设备

STT3330−160t作为我司配合项目上使用的最大吨米数塔机,在拆卸过程中遇到的技术难题也不容小觑塔机3道附墙装置,高度约160m,最重部附件下回转机构达到40t,拆卸全过程高拆,拆卸难度较大,塔机停机后影响锅炉受热面吊装,项目总包、业主、监理、安徽电建二公司对此次拆除高度重视,进场作业前组织相关部门及人员进行安全技术交底。

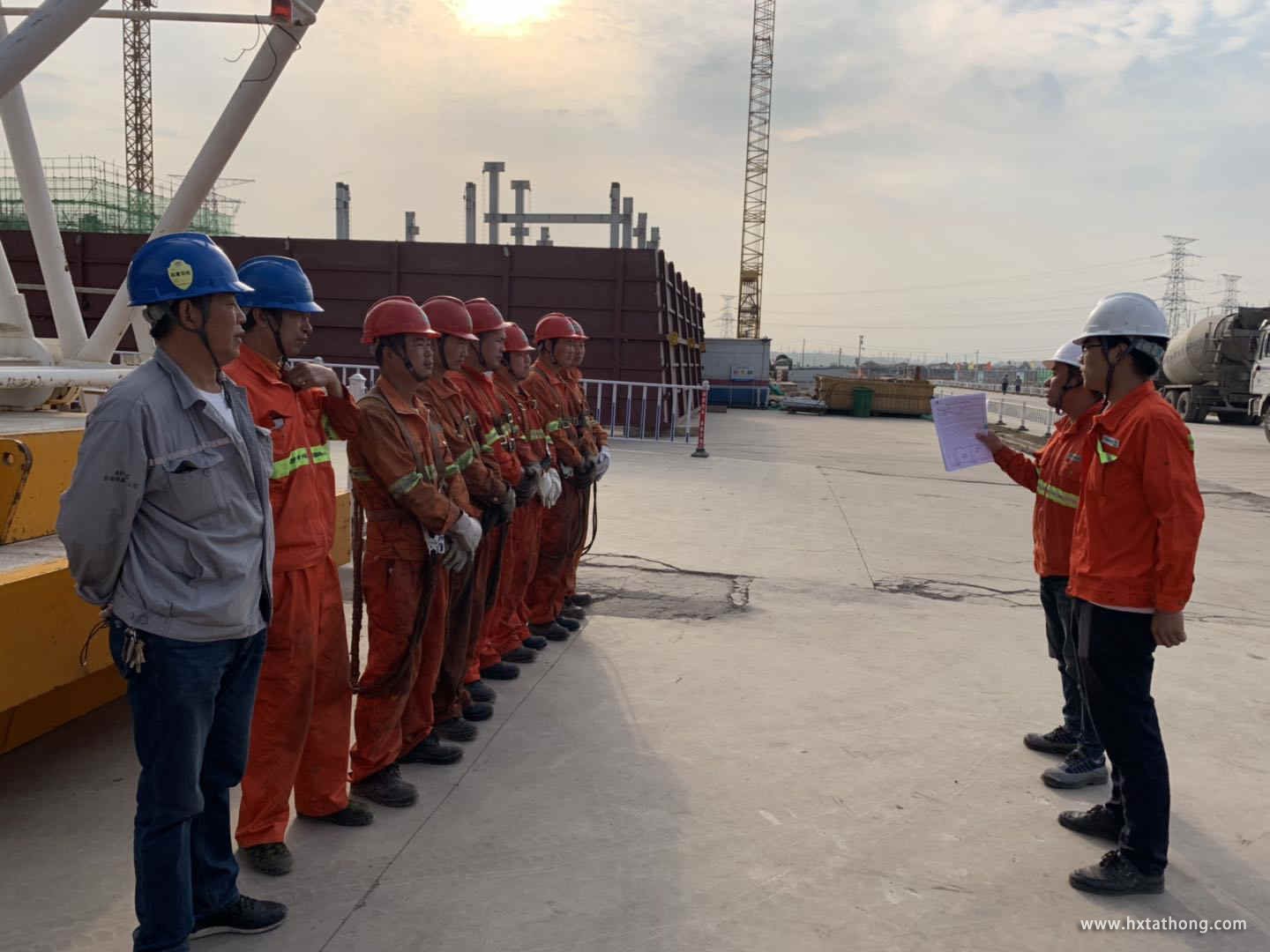

安全技术交底现场

塔机拆卸前陕西分公司经理助理郑雷在勘查现场后做出详细施工计划:5月28日~6月8日完成总拆,每一天工作量及时间节点都详细备注,并将计划落实到每个项目相关负责人。

在见习安拆工长郑立国的带领下,马李班组对STT3330-160t进行整机拆前检查

陕西分公司经理助理郑雷安全质量管理员张文明对参与本次拆卸的MK2500塔机进行拆前检查、复核力矩等限位装置。

陕西分公司针对拆除过程技术难点开展多次专项技术交底,在塔机拆除时全过程安全监督,建立塔吊拆除专项安全管理微信群,实时通报拆除过程中拆除进展、安全状况及天气情况,为STT3330-160t塔机安全平稳拆除提供有力保障。

至此,STT3330-160t塔机拆卸工作顺利完成赢得业主及项目部高度肯定就是中核华兴达丰人“厚德 安全 卓越”精神的极致体现!

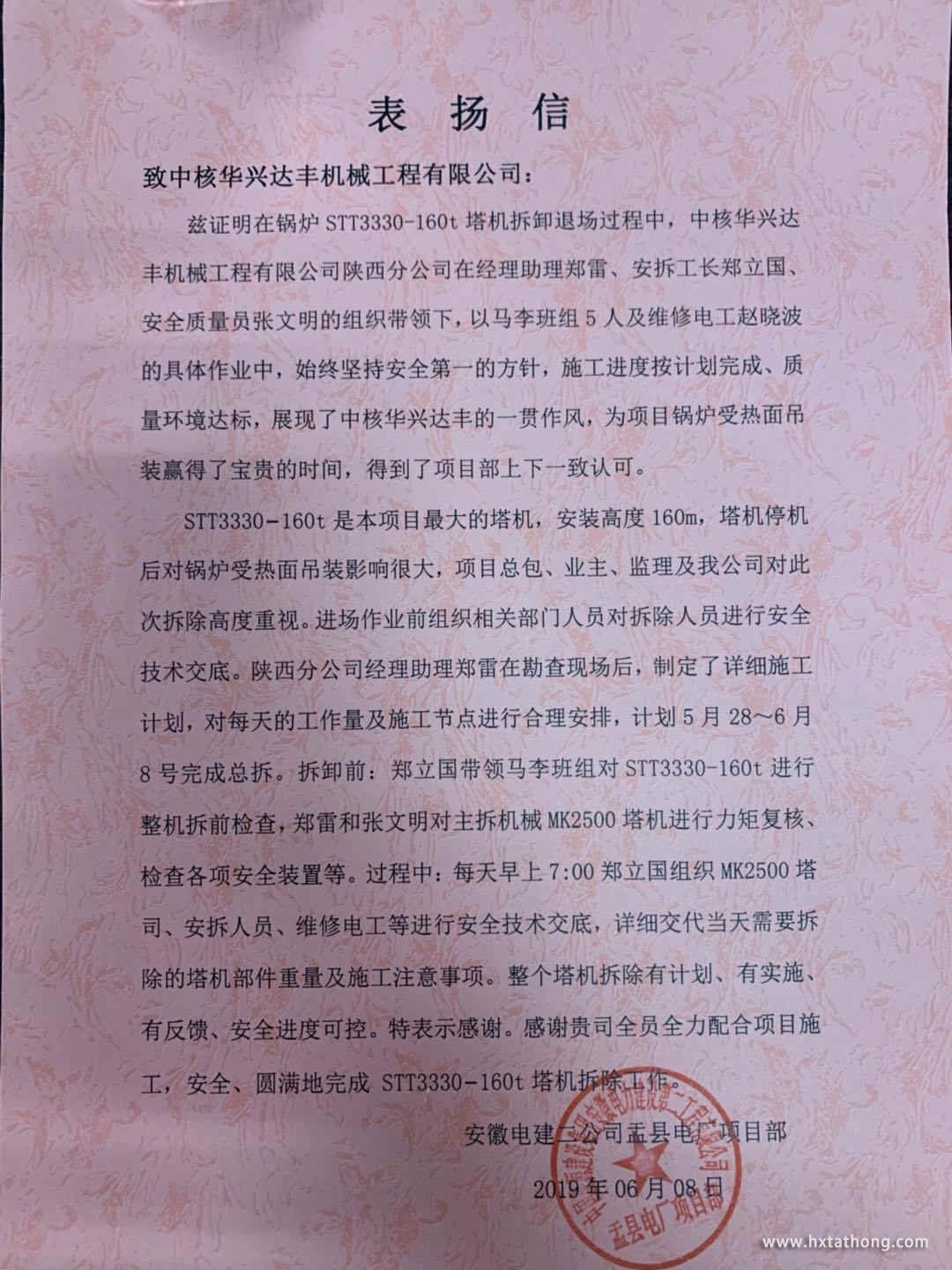

表扬信

表扬信及荣誉锦旗

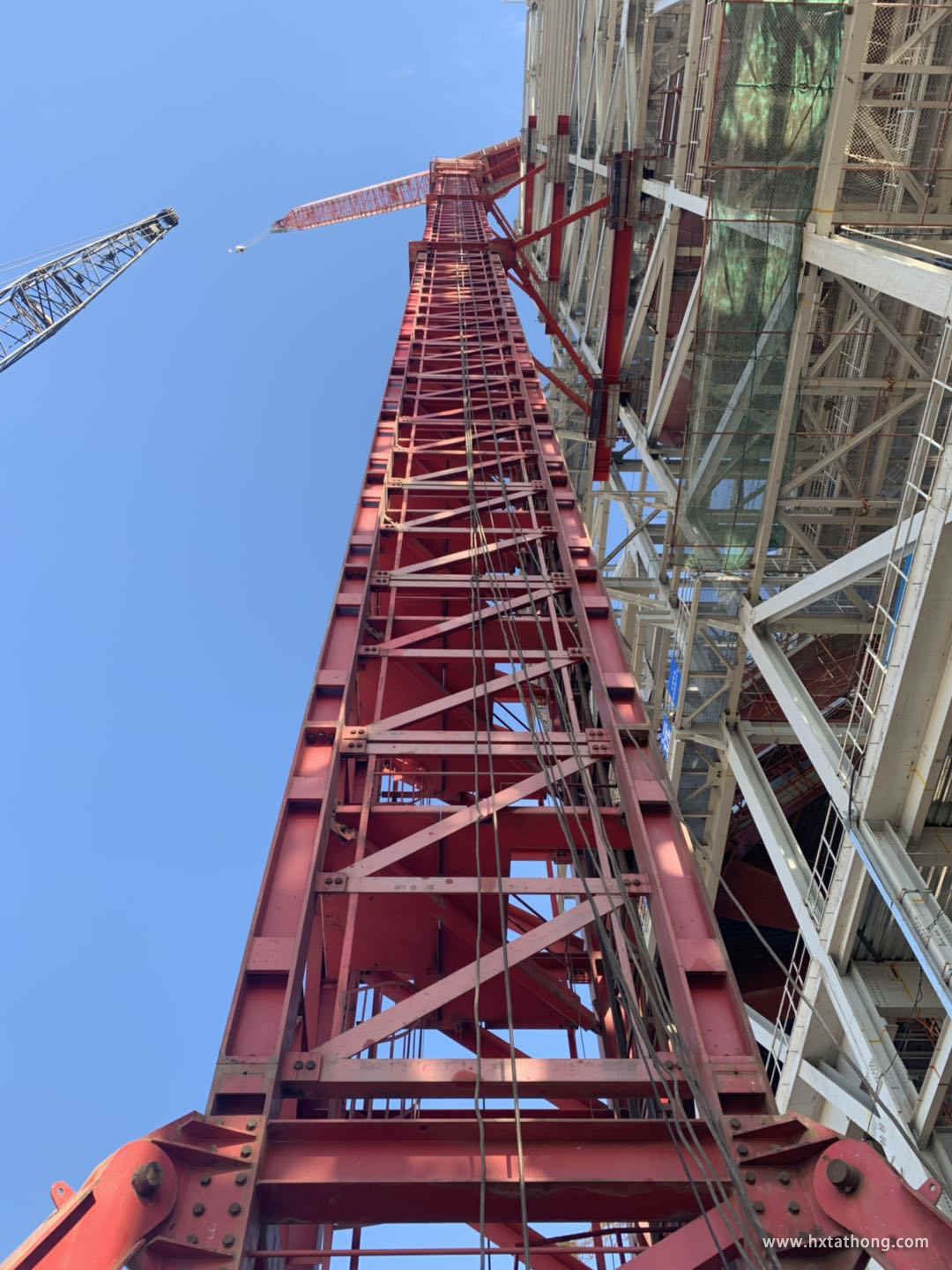

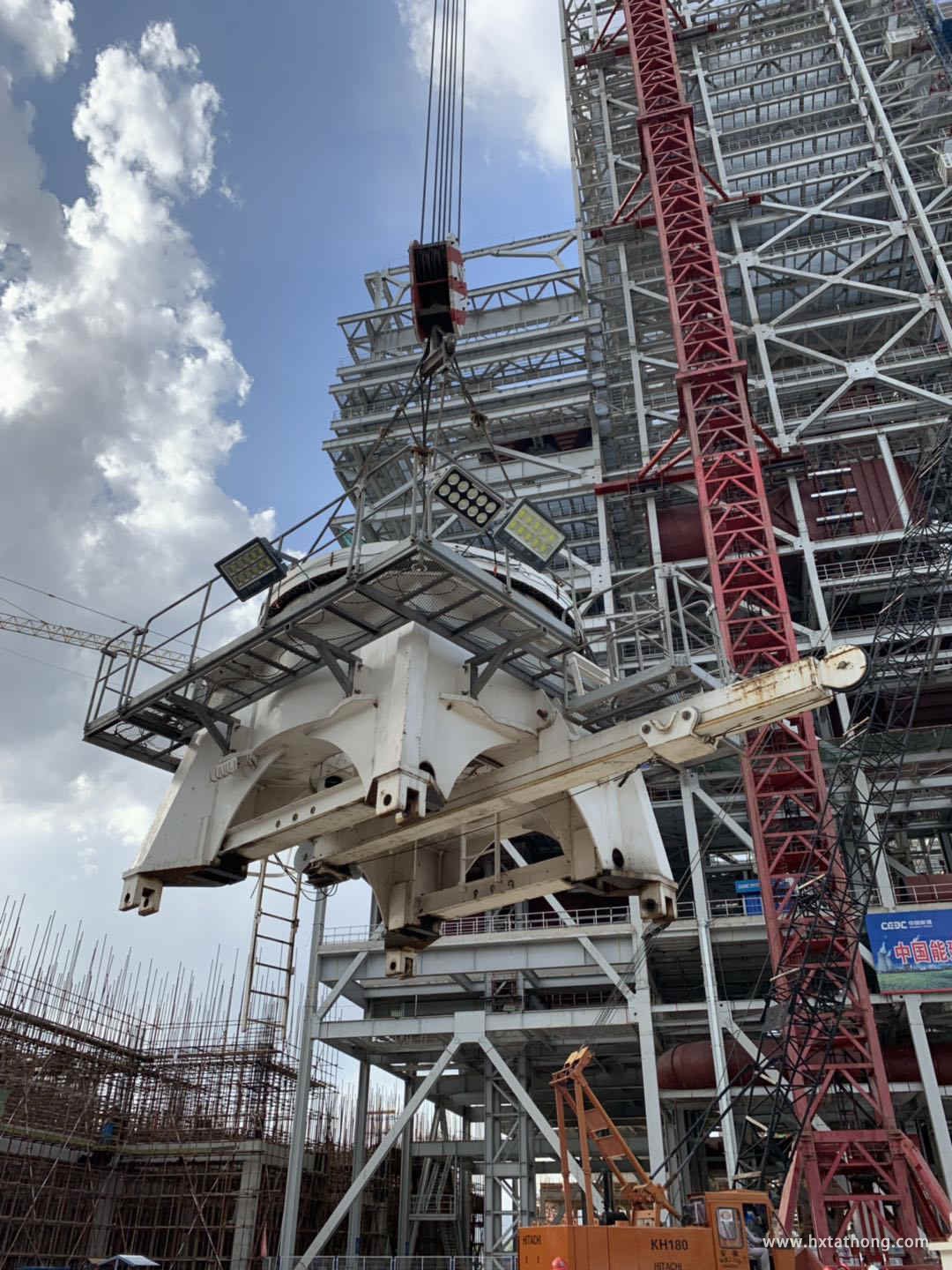

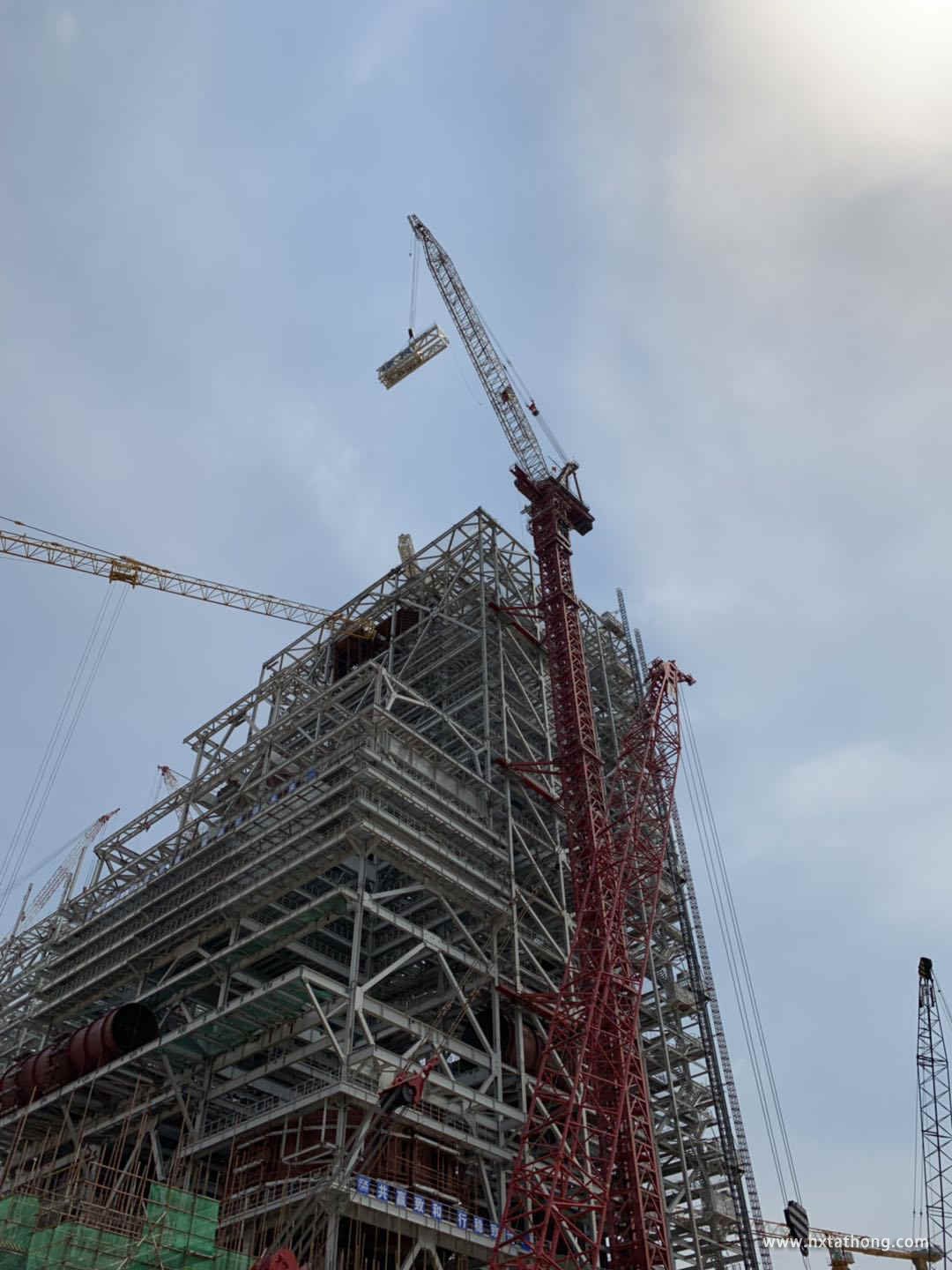

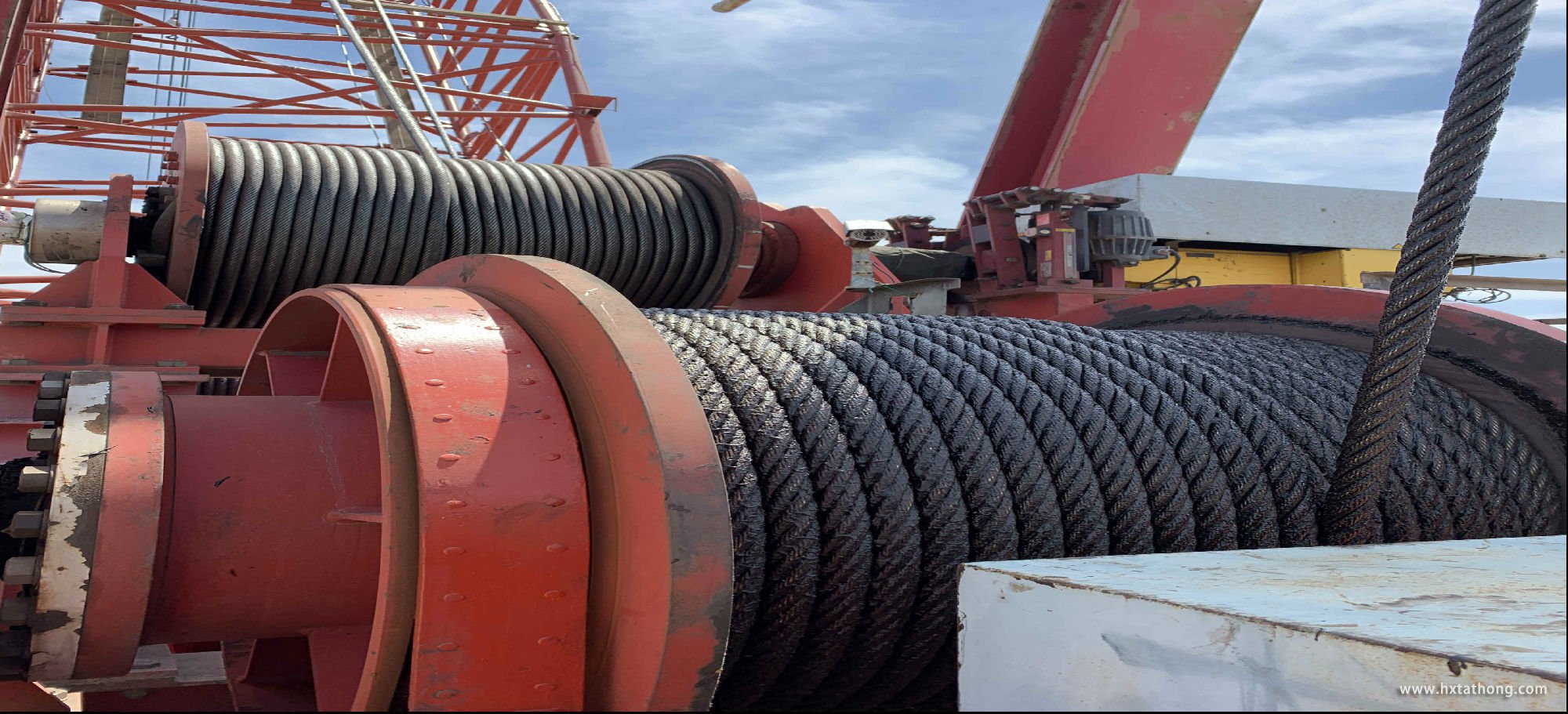

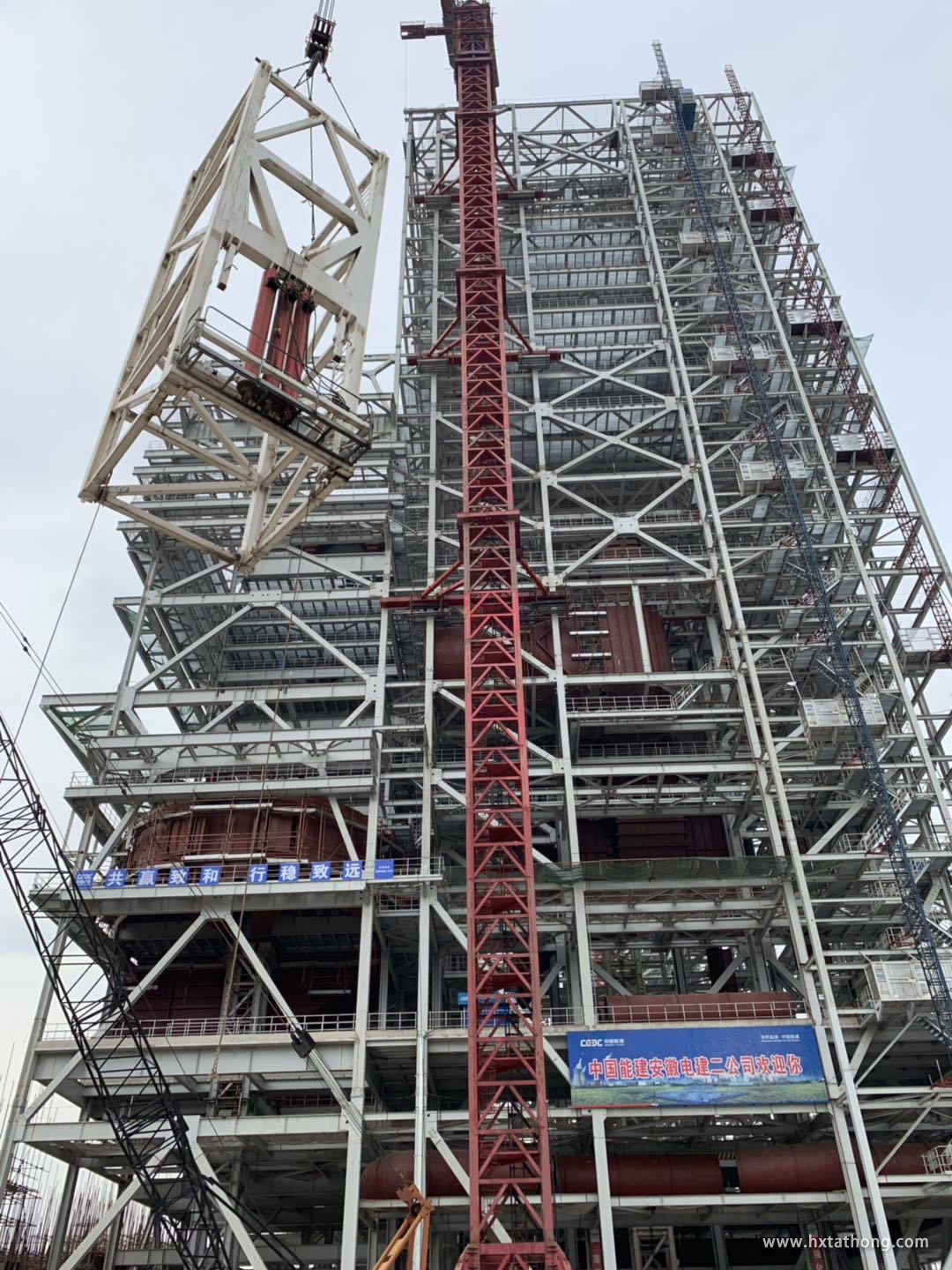

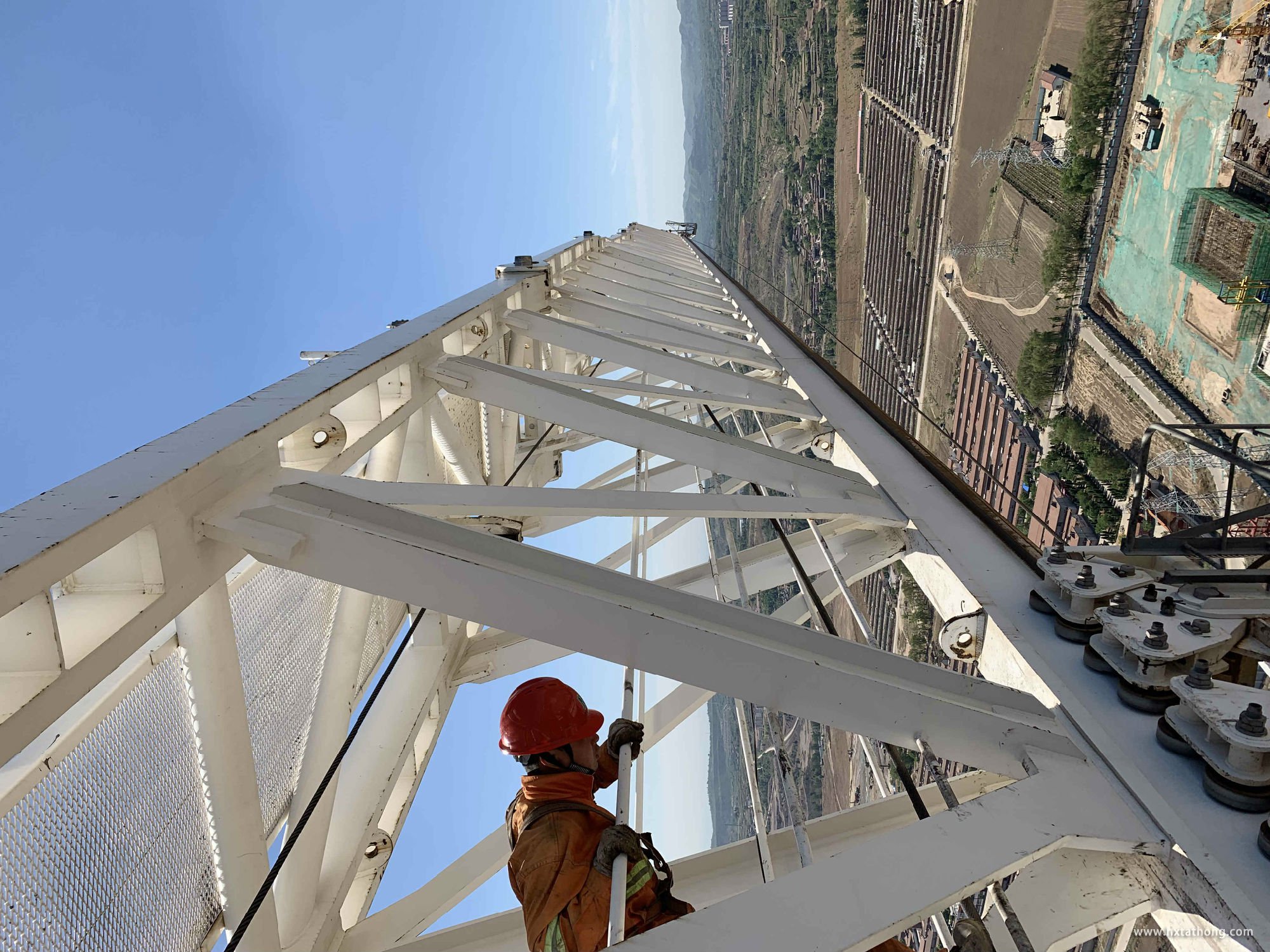

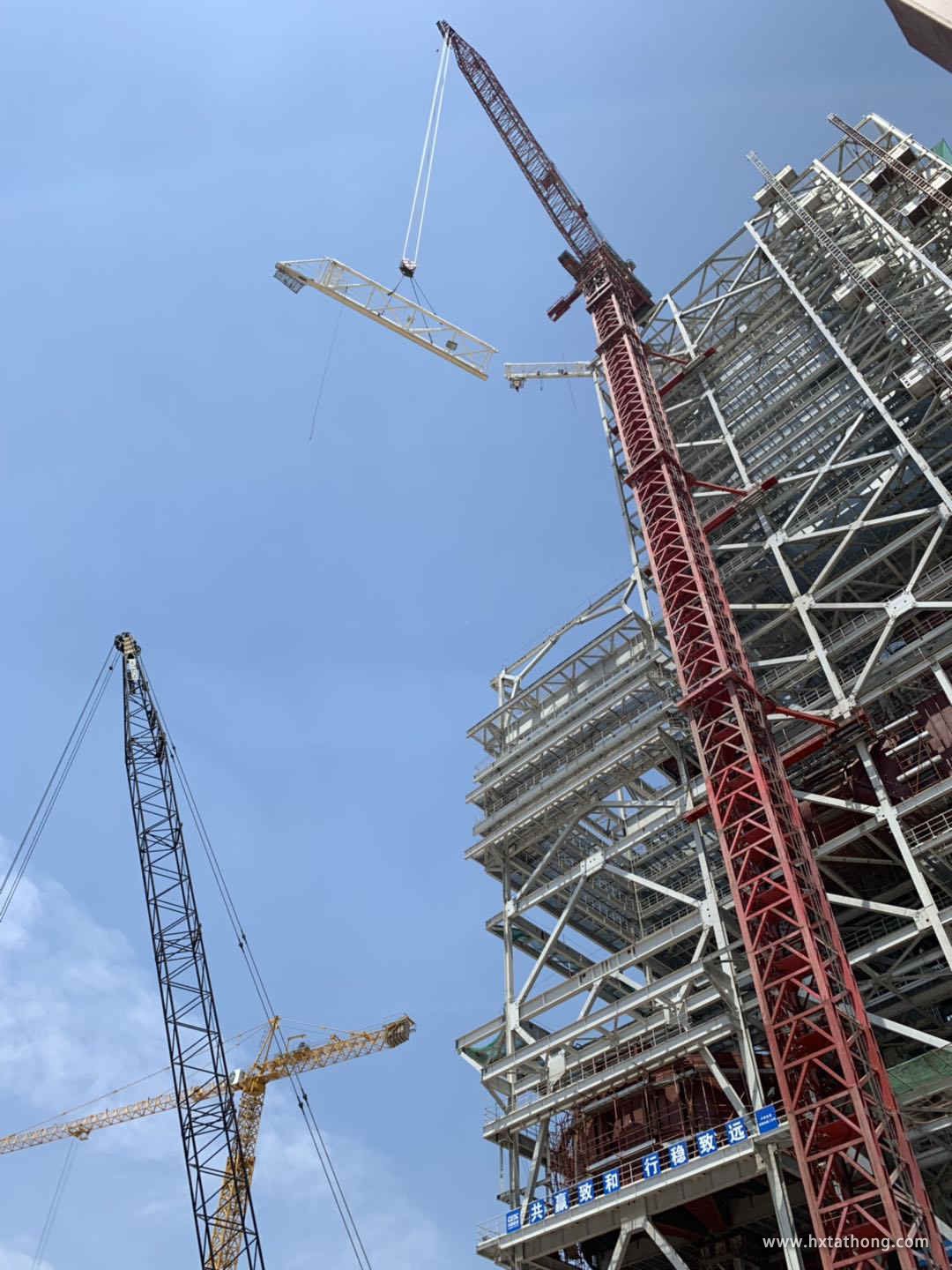

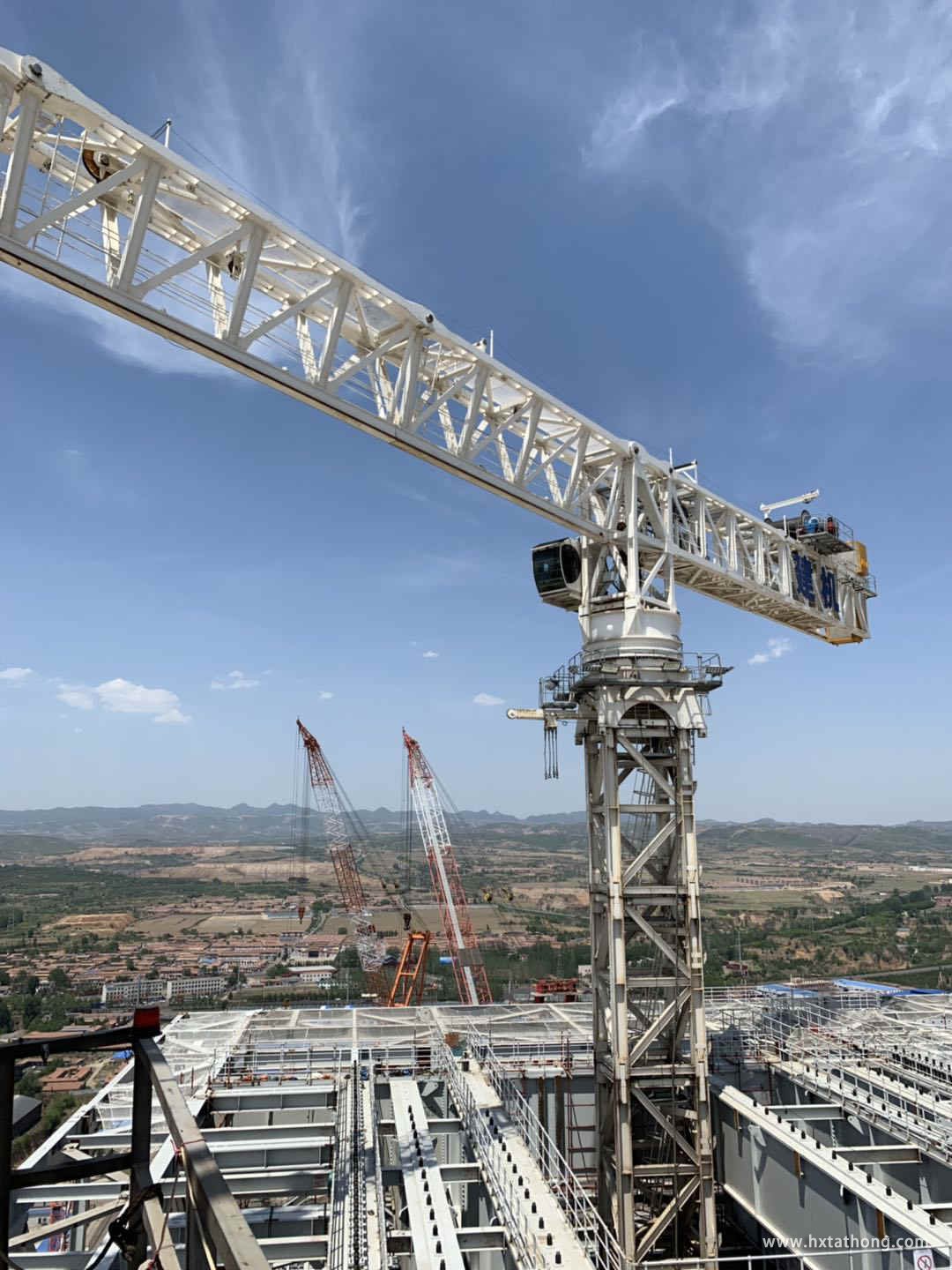

以下为STT3330-160t拆卸组图

撰稿人: 郑雷

编辑:邱璐

监制:尹训英

客服中心

联系我们了解更多

全国客户服务电话:400-630-9990

全国租赁业务电话:400-820-8837

中核华兴达丰机械工程有限公司上海办公室

地址:上海市普陀区祁连山南路

邮编:200331

传真:021-61303426

邮箱:hxtathong@hxtathong.com.cn

电话:021-66101099

Copyright Reserved 2000-2019 版权所有.苏ICP备16037701号-1

沪公网安备 31010702001562号
