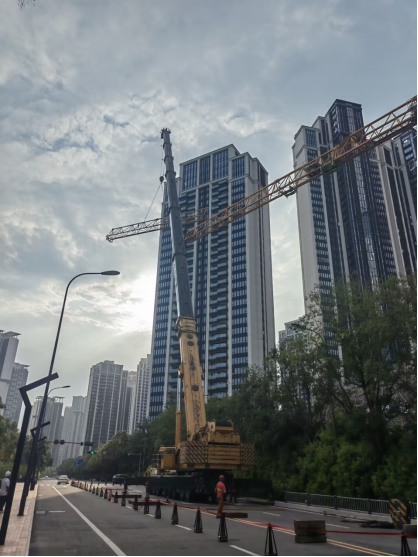

成都花园城国际度假中心B区三期项目W600-25U移装观摩纪实

2023-10-17 浏览次数:0 来源:

2023年8月18日,中核華興達豐四川分公司组织成都花园城国际度假中心B区三期W600-25塔式起重机移装观摩活动,本次活动由中核華興達豐西部区域运营总监罗建带队,四川分公司经理杨春强、西部维修分公司副经理郝勇、西部区域安全质量部副经理石永川等参加观摩。

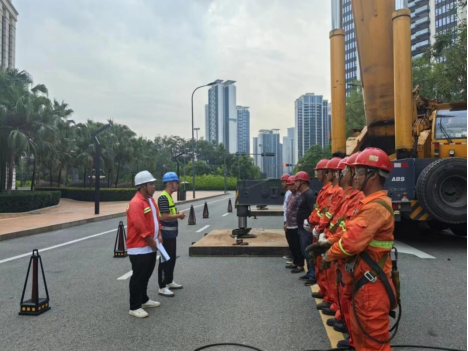

8月18日上午,项目作业人员劳保用品穿戴齐全,安拆工具放置整齐有序,警戒区域设置规范、到位。在详细的安全交底后,观摩组对现场安全、作业条件再次进行检查并且对四川分公司作业团队的安拆标准化予以高度评价,同时罗总提出:施工要严守安全底线,遵守规章制度,明晰移装作业技术方案,做到安全有序有效地生产;同时罗总要求管理人员一定要时刻做好作业人员的人文关怀工作,及时听取职工的需求,合理安排生产任务,积极与项目部配合、沟通,保障生产工作的安全进行。


项目位于成都市天府新区成都直管区正兴镇,东面为城市南北交通枢纽天府大道,北侧为在建一二期项目,西侧为已建成的卡地亚花园城高档住宅区,南侧为已建道路双燕路西段。本工程为超高层项目,拟建项目包括1栋超高层办公楼,1栋双层独立商业楼及三层地下室,建筑面积约178537.02平米,地下约56281.63平米,地上122255.39平米。本工程设计±0.000标高相当于绝对标高494.5米。根据项目施工需求,我司共提供2台设备: 1台W600-25U,1台WA350-20S。
W600-25U的移装工作从早上7:30正式开始,在汽车吊就位之后,作业人员井然有序,分工明确,四名作业人员爬上塔吊进行操作,两名作业人员在地面进行吊具捆绑及卸物指挥。7:40开始拆除平衡重,W600-25U塔机起重臂为60m,配置4块 5.5t/块配重;1块 4t/块配重;本次工序共拆除4块配重,保留1块 5.5t 配重。8:30之后开始起重臂的拆卸,首先完成40m起重臂总成拆卸,然后拆卸第1至第2节起重臂,最后完成平衡臂的拆卸。



在拆卸完成后,移装工作正式开始。首先将3-2#塔机的顶升套架进行拆卸,用汽车吊将四点吊索固定在爬升架上部四角的销轴孔内,放置进标准节内。将爬升套架在3-3#塔机标准节上安装牢固后,用汽车吊吊起3-2#塔机的两节标准节,移装在3-3#塔机标准节上,之后利用液压泵将爬升套架升高紧接着安装过渡节、引进系统和安装平台为之后的塔机爬升做准备。接着将回转机构总成、平衡臂、一块配重、起重臂、4块配重一起吊装,直至晚上八点,移装工作顺利完成。整个移装现场分工明确,井井有条。


未来,中核華興達豐四川分公司将继续秉承“以匠人之心,做品质服务”的经营理念,为客户提供安全可靠的施工服务,保持高标准、严要求,恪守安全施工底线,规范安拆作业标准,为企业发展而不懈努力。
